2022年7月1日
上午啟動會議
下午工廠調研和討論物料資料。
計劃直接導出現有的物料資料,沿用目前的資料。導出現有的BOM表,直接導入系統
7月2日
工程部把所有的物料資料整理導出,
7月3日-8日
工程部開始導出BOM
7月9日
安裝服務器
7月10日
開始整理客戶給的物料資料,并導入系統。
2022年7月11日項目進度匯報
ERP項目報告(2)
報告內容(一):項目進展
1、服務器已經安裝完成
2、工程部已把物料資料和BOM資料發給企誠

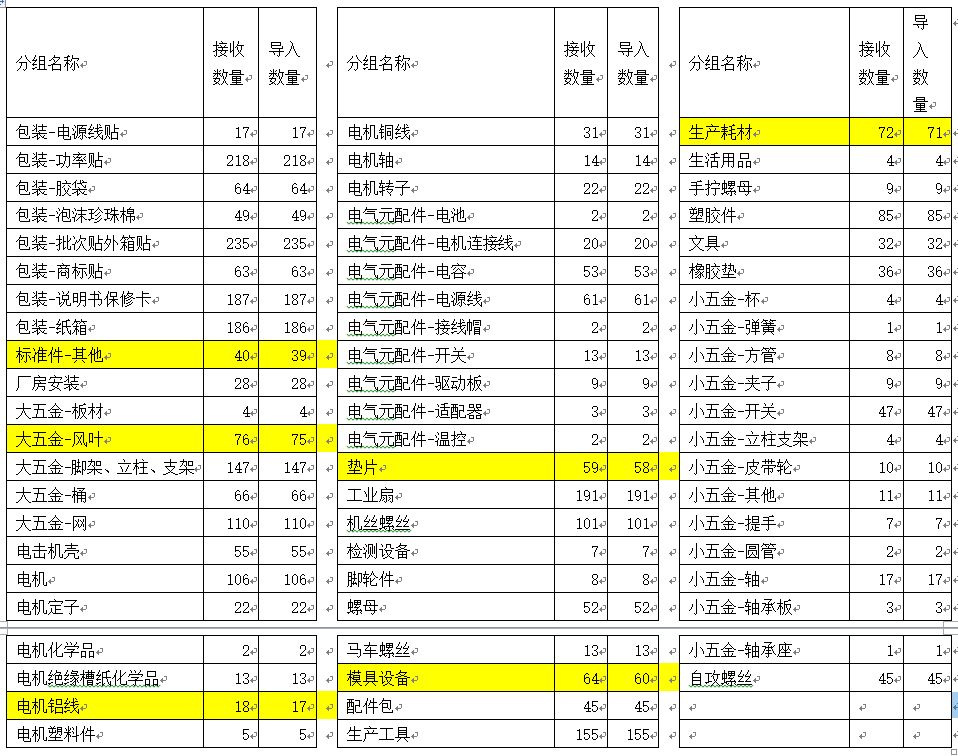

3、物料資料導入系統情況,總共接收到3043筆資料,導入3036筆,差異7筆
4、導入數量不同內容分析:

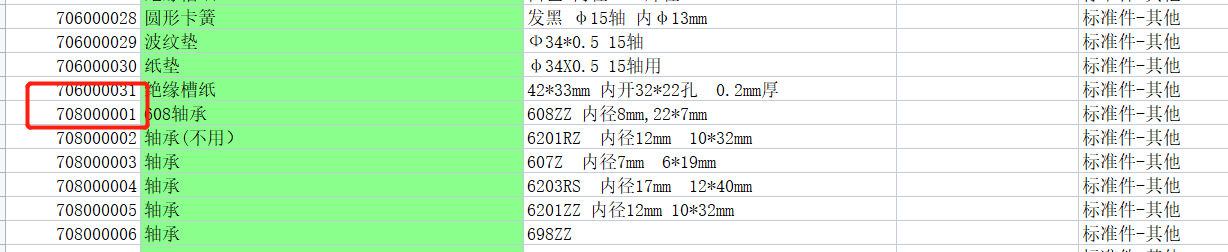

4.1、其中標準件-其他由于物料編號前綴不一致導致數據不同,同一個分組有706開頭的也有708開頭的

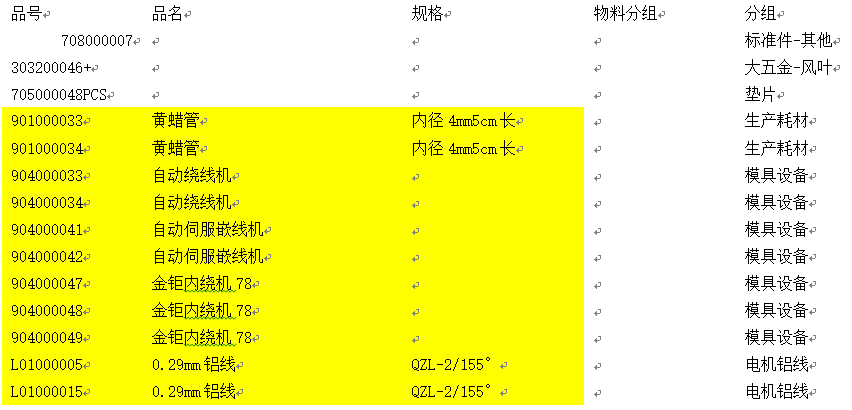

4.2、發現一物多碼和空白資料
5、物料資料不夠規范,多個關鍵詞之間用空格區分,多一個空格和少一個空格效果不一樣,無法識別是否重復。使用符號不夠規范,例如乘號一下用*一下子又用X,物料單位也不夠規范,例如PCS、Pcs,PCs,pcs,大小寫混用。資料的不規范很容易讓使用者搜索資料不方便甚至誤解。

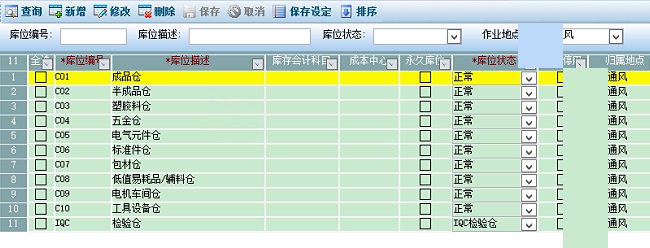

6、導入庫位
報告內容(二):本周工作重點
1、公司的網絡需要由光貓撥號改成路由器撥號
2、整理BOM資料并導入系統
3、整理客戶資料,供應商資料,采購定價,銷售訂單,并導入系統
4、收集操作員的電話、名字、職位,先幫大家開賬號和權限
7月12日-17日
導入BOM和檢查bom資料
7月18日
工程部培訓、管理人員培訓。以及實操
培訓部門:工程部
培訓時間:2022年3月14日星期一
培訓人員:梁鳳
培訓內容:
1、 賬號密碼修改
2、 單位維護以及單位轉換
3、 新增庫位
4、 物料分組維護
5、 物料資料新增以及維護,新增的三種方法(新增、復制、導入導出),物料資料批量維護
6、 BOM表的新增以及維護,新增三種方法(新增、復制、導入導出),
7、 BOM表批量維護
8、 BOM子物料替換
9、 查詢以及輔助報表
10、 查庫存
11、 開費用工單去倉庫領料
7月19日
業務部培訓、PMC培訓、業務部實操
培訓部門:銷售部
培訓時間:2022年7月19日星期二
培訓人員:梁鳳、林秋鳳
培訓內容:
12、 賬號密碼修改
13、 查看物料資料、BOM表
14、 客戶資料維護
15、 單價的維護,新增報價單、調價申請、銷售價格清單設定、銷售單價導入導入。銷售參數對單價的影響
16、 新增銷售人員
17、 銷售開單以及維護,正常訂單、客訴訂單、贈品訂單、樣品訂單、計劃訂單
18、 出貨通知單開立
19、 銷售退貨開單
20、 訂單的各種查詢以及報表查詢:銷售動態查詢、訂單綜合查詢、訂單異動查詢、報表查詢
21、 庫存查詢:MRP綜合查詢、庫存實時查詢、庫存明細查詢、庫存歷史交易查詢
培訓部門:PMC
培訓時間:2022年7月19日星期二
培訓人員:梁鳳、林秋鳳
培訓內容:
22、 賬號密碼修改
23、 查看物料資料(主要欄位的意義)、BOM表(BOM和工單的關系)
24、 銷售動態查詢、訂單綜合查詢
25、 訂單轉工單、MRP運算、計劃單審核、生產工單、委外工單、采購申請以及對應的檢查方式
26、 庫存訂單的新增
27、 工單的維護,修改
28、 生產線和委外生產線的維護
29、 MRP綜合查詢
30、 采購綜合查詢
31、 庫存查詢、綜合查詢、明細查詢、歷史查詢
7月20日
采購部培訓、倉庫培訓
培訓部門:采購部
培訓時間:2022年7月20日星期三
培訓人員:梁鳳、林秋鳳
培訓內容:
32、 賬號密碼修改
33、 查看物料資料(主要欄位的意義)、BOM表查詢
34、 銷售動態查詢、訂單綜合查詢
35、 供應商資料維護
36、 供應商報價、供應商調價申請、采購價格清單設定,以及相關參數
37、 采購申請邏輯
38、 采購開單-依申請,費用采購開單、采購明細維護、非計劃采購開單
39、 委外工單開立維護,委外采購開單
40、 P1供應鏈系統
41、 采購的各種查詢以及報表
42、 庫存查詢、歷史交易查詢
培訓部門:倉儲部
培訓時間:2022年7月20日星期三
培訓人員:梁鳳、林秋鳳
培訓內容:
43、 賬號密碼修改
44、 查看物料資料(主要欄位的意義)、BOM表查詢
45、 銷售動態查詢、訂單綜合查詢
46、 采購綜合查詢、工單綜合查詢、工單分配庫存(打印備料單)
47、 采購收貨、委外采購收貨(P/1供應鏈?zhǔn)肇洠?/p>
48、 采購?fù)素洝⑽獠少?gòu)?fù)素洝}(cāng)庫退貨
49、 生產發料、生產退料
50、 調撥開單
51、 生產入庫
52、 訂單出貨
53、 銷售退貨入庫
54、 報廢開單、
55、 庫存生效日更改、收退貨單資料維護、出退貨單資料維護
56、 庫存單據交單記錄
57、 沖銷管理
58、 盤點流程
59、 MRP綜合查詢、庫存查詢、歷史交易查詢、各種相關報表
7月21日
各部門大實操
7月29日
熊總到現場跟zhong總討論收貨稱重的需求
app掃描收貨后,要調出收貨單進行稱重,稱重時要記錄重量到收貨單,如果重量差異很大的話,要顯示紅色提醒異常
8月1日
1、計劃8月25日上線
2、上線方案:一刀切
2.1工程部把所有在制bom做完審?fù)辏阉袔?kù)存有的零件的編號都做出來
2.2上線前整理出所有在手未完成的業務訂單、生產工單、采購訂單、外加工單、庫存數量;
2.3把這些單未完成的部分錄入到系統對應的單據里面(已經發料的生產工單和委外工單要處理對應的物料清單——?jiǎng)h除或者修改);
2.4把現有庫存盤點清楚,庫存數據導入到系統里面;
2.5上線后MRP運算考慮庫存考慮在途
優點:理想上線狀態,完全杜絕手工單,一次做完所有的事情(財務可以出8月份的報表)
缺點:在途單據比較難整理出來,特別是工單發料狀況;對各個部門要求較高,很難一次性做到位;
3、工作準備:
3.1 業務和采購在20號左右大概整理好需要補錄系統的單據(特別注意單號),注:此單不作為導入依據,只是要提前了解工作量和為上線時做大致的了解
3.2 截止20號前,會安排多次實操練習,各部門需要配合,特別是倉庫,一定要熟練操作
8月12日
1、地磅安裝
2、地磅測試:測試稱重以及標簽打印
3、地磅新需求
3.1、稱重的時候直接打印標簽,標簽上要顯示重量
3.2、由于同一個物料供應商的包裝物不一樣,經常會有皮重不一樣的情況。所以不能在物料資料綁定標準的皮重,需要稱重前單獨選擇皮重。因此需要另外開發,在ERP系統增加一個菜單來設定皮重,稱重前選擇皮重以及數量。
3.3、操作流程:倉庫先掃供應商的送貨單上的二維碼收貨、然后再次掃二維碼選擇物料進行稱重以及打印標簽。
3.4、凈重=每次稱出來的(重量-皮重)/總數量=單個重量,再比對系統默認的單重,匹配系統設定好的浮動范圍,如果超過浮動范圍,則收貨單顯示紅色。
8月25日
今天進度:
1、倉庫操作app收貨、稱重打標簽,用兩個單子進行操作,大家都已基本數量操作,明天繼續練習
2、指導大家安裝APP
3、指導財務操作標準成本
明天計劃:
1、財務應收應付實操
2、車間文員實操,流程梳理
3、各個操作人員權限分析
4、倉庫繼續實際操作
8月26日
今天進度:
1、財務應收、應收、資金管理操作練習
2、跟財務進行C5權限交接和APP權限交接
3、車間流程梳理和練習操作
4、跟阿華對各部門運作流程進行梳理,并繪制流程
截止今天進度:
1、業務部已經把銷售訂單都補齊
2、采購已經把采購單補齊
3、PMC已經對新訂單進行運算和跑流程,風扇的工單已經補齊,電機的需要月底才補齊
4、財務開始維護標準成本
5、倉庫和車間對操作基本熟悉,需要下個月全部在系統操作時,再跟進
接下來安排:上線期初工作已做好,只等導入庫存數據
1、月底盤點,9月1日把庫存盤入新系統。并且停止老系統的所有操作
2、9月份開始總賬培訓
3、9月份財務需要整理8月份的期末,為9月份總賬做準備
備注:請各部門配合工程部確認好每個配件重量的浮動(單位是KG)。
zhong總要求月底再次測試,必須完美上線,不得帶傷上戰場
安排用正式系統來測試,9月1日,再用26日晚上的備份來還原數據
8月27日、29日/30日
配合客戶測試系統,修改程式,修改表單格式
業務、PMC、采購、倉庫、財務在這幾天測試了三四個銷售訂單,跑流程三四遍,包括APP收貨、過磅
9月1日正式上線
今天進度:
1、協助倉庫電腦發料以及app發料,目前已完成
2、財務對賬單修改
3、其他表單打印格式導入和微調
4、討論倉庫精細化管理,計劃用庫位來操作,預計月中等大家操作熟悉了,再試行
明天計劃:
1、繼續協助倉庫操作系統
導入各種表單打印格式
9月2日
今天進度:
1、倉庫繼續發料,按通知單發料,費用工單發料
2、倉庫收貨、過磅、打印標簽
3、修改供應商對賬單、費用工單打印格式、銷售訂單打印等等格式
4、工單需要打印標簽,標簽貼在成品的板上,需要可以?huà)叽a查庫存和調撥。
5、P1已把含稅單價和金額顯示出來
6、采購要求在報表上都加上含稅單價和金額,已安排
7、明天計劃:
1、倉庫繼續收貨、發料
2、繼續修改表單格式和開發新需求(報表和工單標簽)
計劃13或者14號總賬培訓
9月7日
經過多次上線前多次測試,以及上線后的操作,截止7日客戶可以獨立正常的完成作業
9月13日
總賬培訓
培訓部門:財務部
培訓時間:2022年9月13日星期二
培訓人員:韋連曉
培訓內容:
1、 財務參數設定
2、 會計科目設定
3、 產品線設定
4、 物料分組對照產品線
5、 實際成本管理
6、 固定資產管理
7、 總賬結賬流程操作
8、 報表分析
9、 問題檢查
要求采購盡快配合完善好標準單價,標準成本,采購說明天上午提供數據
總賬數據切換時,主要考慮庫存價值問題,只用目前的標準單價還是用老系統的實際單價作為期初單價,這個待客戶確認
2022年9月16日

到現場參加會議,并出具項目階段性報告
報告內容(一):參與培訓部門
工程部、銷售部、PMC、采購、倉庫、車間、財務
報告內容(二):部門報告
1、工程部:工程部樣板領料,有物料編號的,就費用工單領料。沒有物料編號的,如果收錢的,就用費用采購單,如果不收錢,走系統外。
2、業務部:樣板訂單,如果是不用倉庫庫存的,就用樣品訂單,如果用倉庫庫存的,就用贈品訂單。
3、計劃部:無
4、采購部:無
5、倉庫:生產入庫用app入庫,app調撥入庫,費用采購單退貨問題。
6、生產部:退料后,需要重新開領料單
7、財務部:還有631個物料沒有成本單價,影響庫存價值,首先處理有庫存的物料的單價(采購協助處理)。已操作的應收應付暫時沒發現問題,未操作的資金收支、總賬還沒有操作到,暫時沒有發現問題。
報告內容(三):待處理問題
1、倉庫二維碼、條形碼必須要做起來,下周六前盡快完成庫位的新增,標簽打印,庫位標簽打印,app調撥入庫。
2、財務原本計劃15號給期初數據,現在說要晚幾天,所以希望下周也要把期初處理好
3、倉庫提出新需求,希望發料的時候,可以新增多筆庫位明細(需要回去跟技術討論出方案)
4、車間提出新需求,預警提示顯示已開通知單,但是庫存數量不足的(需要回去跟技術討論出方案)
9月19日
開發庫位標簽打印功能,并更新客戶使用,庫位標簽打印出來后,可以?huà)呙枵{(diào)撥
9月25日
開始正式用APP調庫,收貨時,進入默認庫位,然后通過調撥,先掃描物料標簽,然后再掃描庫存即可調撥
10月7日
陸陸續續開發一些新需求,例如庫存實時查詢?cè)黾幽J(rèn)庫位,盤點增加默認庫位,備料單打印增加庫位,通知單欠料表等等
10月26日

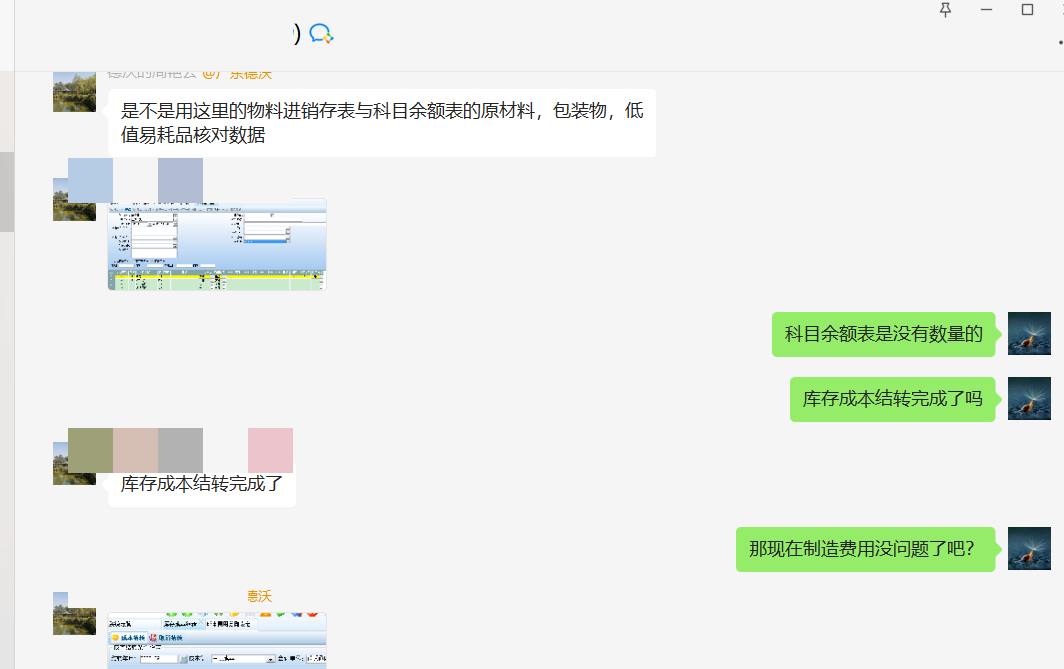

期初結轉完成
10月31日
阿華重新做了庫位吊牌
11月2日

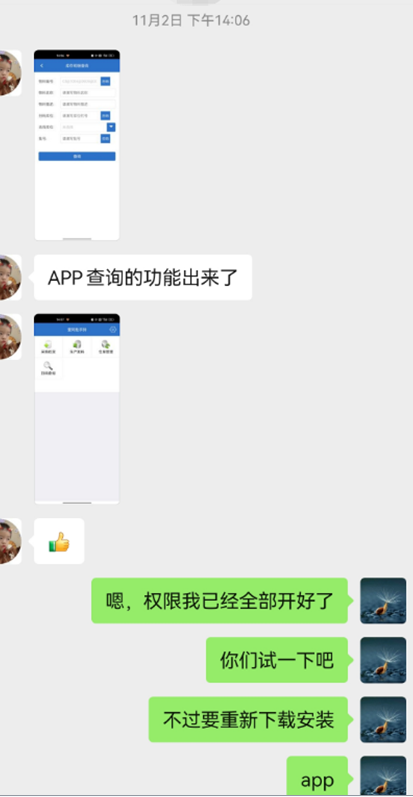

APP查庫存和APP查庫位庫存的功能已開發,并更新給客戶使用
11月3日
修改發料通知欠料表,改成合并的,不顯示明細
11月10日
開始協助出9月份報表
11月12日
發料通知單增加編輯明細的功能
2022年12月9日
協助出10月份財報
